廣州榴莲视频下载官网入口投資經營管理有限公司 2020年外管網隔離改造工程 競選公告

日期:2020-11-16

我司現就2020年外管網隔離改造工程進行公開競選,有關事項公告如下:

一、 項目名稱及競選內容

(一)  項目名稱:2020年外管網隔離改造工程

(二)  采購限價:人民幣18萬元。

(三) 項目內容

按采購人提供的競選文件、工程量清單和圖紙等資料,承包2020年外管網隔離改造工程競選過程中發布的競選文件所包含的全部內容,具體以競選文件及相關資料為準。

二、 合格投標人資格要求

(一)  必須是具有獨立承擔民事責任能力、在中華人民共和國境內注冊的法人,按國家法律經營;

(二)  具備有效的工商營業執照、企業法人組織機構代碼證書、稅務登記證書(或三證合一);

(三)  已辦理合法稅務登記,具有開具相應增值稅專用發票資格;

(四)  具備建築機電安裝工程專業承包三級或以上資質:

(五)  投標人近3年內(201711日至今)完成過質量合格的類似項目業績(需提供合同和驗收報告等相關證明材料複印件,完成時間以竣工驗收時間為準);

(六)不接受聯合體報價。

三、 競選文件公示

本項目的競選公告及相關信息公示時間:20201116日至20201130。同時在廣東省招標投標監管網(網址:http://zbtb.gd.gov.cn/login)、廣州榴莲视频下载官网入口投資經營管理有限公司網站(網址:https://www.zjjstz.com/)上發布,並視為有效送達。本公告的修改、補充,在廣州榴莲视频下载官网入口投資經營管理有限公司網站發布。本競選公告及其修改、補充在各媒體發布的文本如有不同之處,以在廣州榴莲视频下载官网入口投資經營管理有限公司網站發布的文本為準。項目相關競選文件等資料請自行在網站下載(如有)。

四、 獲取競選文件

獲取競選文件方式:在公示有效期內,工作日(北京時間,下同)上午9:0012:00,下午14:00至17:00,可聯係采購人獲取該項目競選文件或自行在網站下載(如有)。

五、 遞交投標文件

(一)投標文件遞交截止時間:20201130日1500分前。以密封的形式提供投標文件到:廣州市番禺區榴莲视频下载官网入口明誌街1號信息樞紐樓9樓前台。投標文件信封或外包裝上應當注明采購項目名稱、投標人名稱和“在(競選文件中規定的開標日期)之前不得啟封”的字樣,封口處應加蓋投標人印章。采購人接受現場遞交或郵寄兩種方式。采用郵寄方式的,應在郵寄外包裝袋上注明“2020年外管網隔離改造工程”字樣。投標人遞交投標文件後,請聯係采購人確認。

(二)投標文件逾期遞交、未送達指定地點的、或未按要求密封的,采購人有權不予受理。

六、 采購人聯係方式:

(一)采購單位:廣州榴莲视频下载官网入口投資經營管理有限公司

(二)聯係地址:廣州市番禺區榴莲视频下载官网入口明誌街1號信息樞紐樓9樓,

聯係人:廖先生,電話:020-30302079,電子郵件:2229889034@qq.com。

采購單位:廣州榴莲视频下载官网入口投資經營管理有限公司

2020年1116

廣州大學城投資經營管理有限公司

2020年外管網隔離改造工程

競選文件

一、    項目基本情況

(一)    項目名稱:2020年外管網隔離改造工程

(二)    項目地點:廣州榴莲视频下载官网入口

(三)    采購限價:人民幣18萬元(投標報價超過采購限價為無效投標)。

(四)    項目概況

1.  我司冷凍水管網運行已超15年,部分閥門已出現無法關嚴、存在內漏的情況,為保證冷站供冷質量及利於今後冷凍水管網查漏工作開展,需在冬季停冷期間更換該類閥門,具體為:①2#站冷凍水外管網:廣外生活區宿舍供冷支路閥2GW16-350閥門井、廣中醫教學區2ZY08-450支路閥門井;②4#站冷凍水外管網:廣美生活區4GM01-250供冷總閥閥門井。合計需更換蝶閥6個。

2.  2020年7月廣外教學區實驗樓A棟旁埋地DN150冷凍水管腐蝕穿孔漏水,為盡快完成搶修、及時恢複供冷,當時對漏點管段臨時處理,仍存在泄漏風險,需在冬季停冷期間對該隱患管段進行更換。

3.  由於部分冷凍水管網閥門井蓋板由多塊混凝土蓋板拚合而成,重量大(每塊約100150kg),每次下井操作閥門前需耗費大量人力、時間移開蓋板,且不利於應急操作,需對4#站冷凍水管網4G301-9004GD19-1504ZY01-4504SZ06-8004個閥門井的水泥蓋板恢複為圓形鑄鐵井蓋。

4.  由於近幾年市政道路雨汙分流改造,部分閥門井蓋板遭外施工單位施工期間破壞,為保障行人安全,需對2#站北麵沿華工北路人行道旁閥門井及原2#站高質水管井共9塊破損、開裂混凝土蓋板進行更換。

注:本文件中甲方特指采購人,乙方特指中標單位。

二、    合格投標人資格要求

(一)    必須是具有獨立承擔民事責任能力、在中華人民共和國境內注冊的法人,按國家法律經營。

(二)    具備有效的工商營業執照、企業法人組織機構代碼證書、稅務登記證書(或三證合一)。

(三)    已辦理合法稅務登記,具有開具相應增值稅專用發票資格。

(四)    具備建築機電安裝工程專業承包三級或以上資質:

(五)    投標人近3年內(2017年1月1日至今) 完成過質量合格的類似項目業績(需提供合同和驗收報告等相關證明材料複印件,完成時間以竣工驗收時間為準)。

(六)    不接受聯合體報價。

三、    項目內容及要求

(一)    施工內容

本次冬季停冷期間將進行的工程項目概況如下表所示:

序號

所屬冷站轄區

所在區域

閥門井編號

工程內容

備注

1

2#冷站

廣外生活區

支路閥門井2GW16-350

更換閥門

詳見“1.1.1

2

2#冷站

廣中醫教學區

支路閥閥門井2ZY08-450

更換閥門

詳見“1.1.2

3

4#冷站

廣美生活區

供冷總閥閥門井4GM01-250

更換閥門

詳見“1.2.1

4

2#冷站

廣外教學區

實驗樓A供冷管道

更換存在泄漏隱患DN150冷凍水管段

詳見“2

5

4#冷站

4#冷站樓宇西北角綠化帶內

G3組團供冷總閥閥門井4G301-900

混凝土蓋板改裝圓鑄鐵井蓋

詳見“3.2”的“①”

6

4#冷站

廣大教學區

文俊(jun4)樓供冷支路閥4GD19-150

混凝土蓋板改裝圓鑄鐵井蓋

詳見“3.2”的“②”

7

4#冷站

內環西路

廣東省中醫院正門公交站附近4ZY01-450

混凝土蓋板改裝圓鑄鐵井蓋

詳見“3.2”的“③”

8

4#冷站

榴莲视频下载官网入口南地鐵站A出口附近

中環西路與明誌街交界4SZ06-800

混凝土蓋板改裝圓鑄鐵井蓋

詳見“3.2”的“④”

9

2#冷站

華工北路綠化帶內

G2組團外管網閥門井

更換破損混凝土蓋板

詳見“4.2”的“①”

10

2#冷站

2#站樓宇西麵

原高質水進站管井

更換破損混凝土蓋板

詳見“4.2”的“②”

具體工程內容及工程量表等見下述詳細內容。

1.      供冷係統管網閥門井更換閥門

1.1.  2#冷站

1.1.1.   廣外生活區支路閥2GW16-350更換閥門

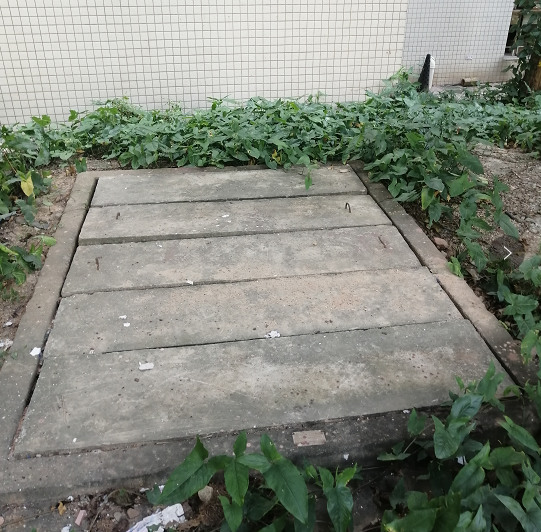

如上圖紅圈所示,該閥門井位於廣外生活區宿舍7棟西麵人行道上,具體工程量描述如下:

① 該閥門井規格為2850mm(長)×2400mm(寬)×1400mm(深)。用鐵馬圍蔽周邊10m2區域範圍,並做好安全警示。

②  移開閥門井混凝土蓋板,但切勿損壞圓形鑄鐵井蓋,做好施工前及施工期間通風措施。

③   切斷管道並將管道內及井內積水抽走。

④   拆除原DN350供、回水對夾式蝶閥2個及原套筒伸縮節2個,並運送至我司倉庫存放。

⑤   兩條冷凍水管上分別安裝DN350PN16的新法蘭式蝶閥2個、新套筒伸縮節2個、複合波齒墊6片、螺栓若幹,原則上原法蘭利舊,如鏽蝕嚴重,則由乙方提供新法蘭。另周邊無法就近接電,需乙方自備發電機。

⑥   指定位置安裝壓力表4套。

⑦  對管道刷防鏽漆及保溫層恢複。

⑧   重新將閥門井蓋板移回原處恢複。

⑨   清除施工現場。

2#冷站廣外生活區支路閥門井2GW16-350更換閥門工程量表

序號

項目名稱

項目特征描述

計量單位

工程量

備注

1

移開閥門井蓋板

項

1

保留原圓形井蓋。由乙方負責租用吊機等。

2

切斷管道、抽走管道內及井內存水

切斷供、回水管後抽水。預計耗時1天。

1

由乙方負責實施。

3

拆除原DN350閥門

拆除原閥門2個;原閥門及法蘭規格:DN350PN16。拆除原套筒伸縮節2個。

2

由乙方負責將拆除的原閥門2個、原伸縮節2個運送至我司倉庫。

4

安裝新DN350閥門、新套筒伸縮節

切斷供、回水管道,安裝新DN350法蘭蝶閥2個、新套筒伸縮節2個、法蘭4片、複合波齒墊6片、螺栓若幹。

2

閥門由甲方提供。管道氬電聯焊。新套筒伸縮節、配套複合波齒墊、螺栓、需接駁用的短直管由乙方提供。原則上原法蘭利舊,如鏽蝕嚴重,則由乙方提供新法蘭。施工期間乙方自備發電機。

5

安裝壓力表

在甲方指定位置安裝壓力表。

4

配套壓力表由甲方提供。

6

管道刷防鏽漆

1

防鏽漆由乙方提供。

7

恢複保溫

厚度與原來一致。

1

保溫棉及膠水由甲方提供。

8

閥門井蓋板恢複

1

由乙方負責租用吊機等。

9

采用鐵馬圍蔽

必須做好安全圍蔽和安全警示。

m2

10

10

清理現場

1

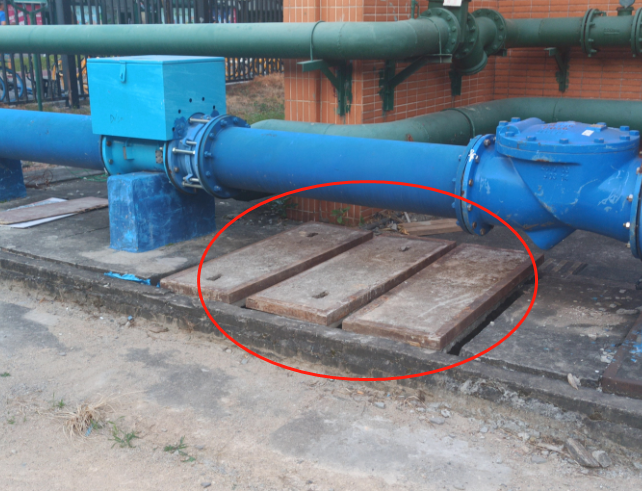

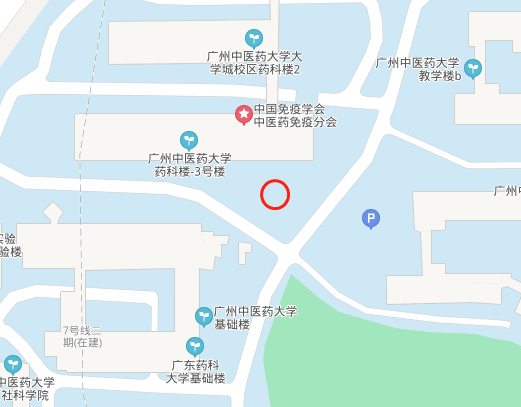

1.1.2.   廣中醫教學區支路閥門井2ZY08-450更換閥門

如上圖紅圈所示,該閥門井位於廣中醫教學區藥科樓3號樓南麵綠化帶內,具體工程量描述如下:

①      該閥門井規格為2550mm(長)×2200mm(寬)×2500mm(深)。用鐵馬圍蔽周邊10m2區域範圍,並做好安全警示。

②      移開閥門井水泥蓋板,但切勿損壞圓形鑄鐵井蓋,做好施工前及施工期間通風措施。

③      切斷管道並將管道內及井內積水抽走。

④      拆除原DN450供、回水對夾式蝶閥2個及原套筒伸縮節2個,並運送至我司倉庫存放。

⑤      兩條冷凍水管上分別安裝DN450PN16的新法蘭式蝶閥2個、新套筒伸縮節2個、複合波齒墊6片、螺栓若幹,原則上原法蘭利舊,如鏽蝕嚴重,則由乙方提供新法蘭。另周邊無法就近接電,需乙方自備發電機。

⑥      指定位置安裝壓力表4套。

⑦      對管道刷防鏽漆及保溫層恢複。

⑧      重新將閥門井水泥蓋板移回、原樣恢複。

⑨      清除施工現場。

2#冷站廣中醫教學區支路閥門井2ZY08-450更換閥門工程量表

序號

項目名稱

項目特征描述

計量單位

工程量

備注

1

移開閥門井水泥蓋板

1

保留原圓形井蓋。由乙方負責租用吊機等。

2

切斷管道、抽走管道內及井內存水

切斷供、回水管後抽水。預計耗時1天。

1

由乙方負責實施。

3

拆除原DN450閥門、原套筒伸縮節

拆除原閥門2個、原套筒伸縮節2個;原閥門及法蘭規格:DN450PN16

2

由乙方負責將拆除的原閥門2個、原伸縮節2個運送至我司倉庫。

4

安裝新DN450閥門、新套筒伸縮節

切斷供、回水管道,安裝新DN450法蘭蝶閥2個、新套筒伸縮節2個、法蘭4片、複合波齒墊6片、螺栓若幹。

2

閥門由甲方提供。管道氬電聯焊。新套筒伸縮節、配套複合波齒墊、螺栓、需接駁用的短直管由乙方提供。原則上原法蘭利舊,如鏽蝕嚴重,則由乙方提供新法蘭。施工期間乙方自備發電機。

5

安裝壓力表

在甲方指定位置安裝壓力表。

4

配套壓力表由甲方提供。

6

管道刷防鏽漆

1

防鏽漆由乙方提供。

7

恢複保溫

厚度與原來一致。

1

保溫棉及膠水由甲方提供。

8

閥門井蓋板恢複

1

由乙方負責租用吊機等。

9

采用鐵馬圍蔽

必須做好安全圍蔽和安全警示。

m2

10

10

清理現場

1

1.2.  4#冷站

1.2.1.   廣美生活區供冷總閥閥門井4GM01-250更換閥門

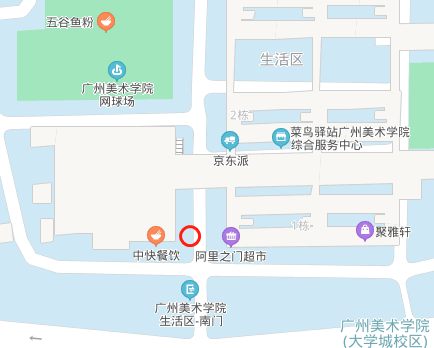

如上圖紅圈所示,該閥門井位於廣美生活區飯堂東南麵綠化帶內。具體工程量如下:

①  該閥門井規格為2300mm(長)×1600mm(寬)×1200mm(深)。用鐵馬圍蔽周邊9m2區域範圍,並做好安全警示,移除閥門井周邊綠化約5.5m2

②   該井內部空間極其狹窄,管道焊接期間難以施焊,需對井壁及井蓋板破壞性拆除。做好施工前及施工期間通風措施。

③   切斷管道並將管道內及井內積水抽走。

④   拆除原DN250供、回水對夾式蝶閥2個及原套筒伸縮節2個、平衡閥1個,並運送至我司倉庫存放。注意拆除平衡閥後,需對其引出管進行封堵。

⑤   兩條冷凍水管上分別安裝DN250PN16的新法蘭式蝶閥2個、新套筒伸縮節2個、複合波齒墊6片、螺栓若幹,原則上原法蘭利舊,如鏽蝕嚴重,則由乙方提供新法蘭。另周邊無法就近接電,需乙方自備發電機。

⑥   指定位置安裝壓力表4套。

⑦   對管道刷防鏽漆及保溫層恢複。

⑧   按閥門井按2300mm(長)×2100mm(寬)×1200mm(深)重新現場砌築新井。采用C25,內置雙層鋼筋Φ12@100的方式,按尺寸2300mm(長)×2100mm(寬)×150mm(厚)重新現場支模澆築新閥門井蓋板,並安裝圓形鑄鐵井蓋及8個安全網掛鉤。

⑨    現場綠化原樣恢複。

⑩    清理施工現場。

4#冷站廣美生活區供冷總閥閥門井4GM01-250更換閥門工程量表

序號

項目名稱

項目特征描述

計量單位

工程量

備注

1

移除閥門井周邊綠化

m2

5.5

2

破壞性拆除原閥門井

1

保留原圓形井蓋。由乙方負責租用吊機等。

3

切斷管道、抽走管道內及井內存水

切斷供、回水管後抽水。預計耗時1天。

1

由乙方負責實施。

4

拆除原DN250閥門、套筒伸縮節、平衡閥

拆除原閥門2個、原套筒伸縮節2個、原平衡閥1個;原閥門及法蘭規格:DN250PN16。並對平衡閥引出管進行封堵。

2

由乙方負責將拆除的原閥門2個、原伸縮節2個、平衡閥1個運送至我司倉庫。

5

安裝新DN250閥門、新套筒伸縮節

切斷供、回水管道,安裝新DN250法蘭蝶閥2個、新套筒伸縮節2個、法蘭4片、複合波齒墊6片、螺栓若幹。

2

閥門由甲方提供。管道氬電聯焊。新套筒伸縮節、配套複合波齒墊、螺栓、需接駁用的短直管由乙方提供。原則上原法蘭利舊,如鏽蝕嚴重,則由乙方提供新法蘭。施工期間乙方自備發電機。

6

安裝壓力表

在甲方指定位置安裝壓力表。

4

配套壓力表由甲方提供。

7

管道刷防鏽漆

1

防鏽漆由乙方提供。

8

恢複保溫

厚度與原來一致。

1

保溫棉及膠水由甲方提供。

9

砌築新閥門井

2300mm(長)×2100mm(寬)×1200mm(深)重新現場砌築新閥門井。

1

10

新建閥門井蓋板

采用C25,內置雙層鋼筋Φ12@100的方式,按尺寸2300mm(長)×2100mm(寬)×150mm(厚)重新現場支模澆築新閥門井蓋板,並安裝原圓鑄鐵井蓋及8個安全網掛鉤。

1

11

采用鐵馬圍蔽

必須做好安全圍蔽和安全警示。

m2

9

12

綠化恢複

m2

5.5

13

清理現場

1

2.      2#冷站廣外教學區實驗樓A棟埋地DN150供冷隱患管段更換

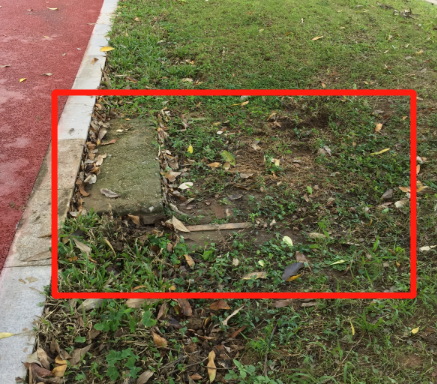

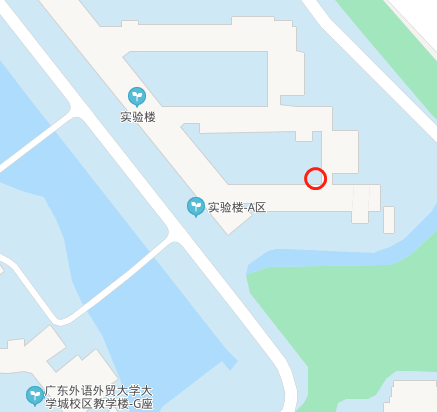

如上圖紅圈所示,該DN150供冷隱患管段位於廣外教學區實驗樓A棟內東南角。具體工程量如下:

①  施工前需移除約2m2校方鋪的地磚,移除約2m2綠化。用鐵馬圍蔽周邊6m2區域範圍,並做好安全警示。

②  對施工點土方開挖約6m3的基坑。

③ 割除存在隱患的DN150供冷管道,並將基坑內積水抽走。

④  焊接兩段50cm長的DN150短直管及1DN150彎頭,與舊管完成接駁。

⑤ 對更換後的管段及彎頭刷防鏽漆。

⑥ 對更換後的管段包裹熱熔套,並在熱熔套上開孔灌注聚氨酯發泡劑,完成管道保溫恢複。

⑦ 基坑回填。

⑧  將校方地磚原樣恢複。

⑨  清除施工現場。

2#冷站廣外教學區實驗樓A棟埋地DN150供冷隱患管段更換工程量表

序號

項目名稱

項目特征描述

計量單位

工程量

備注

1

移除施工點周邊綠化

m2

2

2

移除施工點周邊地磚

m2

2

3

基坑開挖

需開挖約2m(長)×2m(寬)×1.5m(深)的基坑。

m3

6

由乙方負責租用挖機。

4

隱患管段割除、抽走基坑內積水

切斷供、回水管後抽水。預計耗時1天。

項

1

由乙方負責實施。

5

焊接新管

焊接兩段50cm長的DN150短直管及1DN150彎頭,與舊管完成接駁。

1

施工點臨近板換間,可從板換間接電。

6

管道刷防鏽漆

對更換後的管段及彎頭刷防鏽漆。

1

防鏽漆由乙方提供。

7

管道保溫恢複

對更換後的管段包裹熱熔套,並在熱熔套上開孔灌注聚氨酯發泡劑,完成管道保溫恢複。

1

8

基坑回填

m3

6

由乙方負責租用挖機。

9

綠化恢複

將校方綠化原樣恢複。

m2

2

10

地磚恢複

將校方地磚原樣恢複

m2

2

11

采用鐵馬圍蔽

必須做好安全圍蔽和安全警示。

m2

6

12

清理現場

1

3.      供冷係統閥門井井蓋設施改造

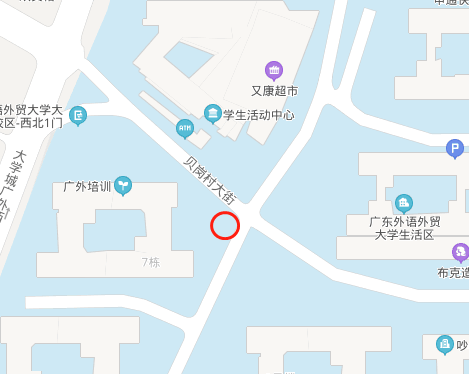

14#G3組團出站總閥4G301-900閥門井                                   圖2 廣大教學區4GD19-150閥門井

 圖3內環西路4ZY01-450閥門井                                                    圖4 榴莲视频下载官网入口南站4SZ06-800閥門井

3.1.  上述圖示各閥門井地理位置:

①  圖14#G3組團出站總閥4G301-900閥門井,其位於4#站樓宇西北角綠化帶內。

② 圖2為廣大教學區4GD19-150閥門井,其位於廣大教學區文俊東樓北偏東綠化帶內。

③  圖34#4ZY01-450閥門井,其位於內環西路省中醫正門旁公交站東麵人行道上。

④  圖4為榴莲视频下载官网入口南地鐵站A出口4SZ06-800閥門井,其位於中環西路與明誌街交界處、榴莲视频下载官网入口南地鐵A出口西南麵綠化帶內。

3.2.  具體工程量描述如下:

①  4#站G3組團出站總閥4G301-900閥門井蓋板更換為圓鑄鐵井蓋:該閥門井單塊蓋板規格為2000mm(長)×470mm(寬)×90mm(厚)。將該閥門井上任意連續3塊混凝土蓋板移除,再采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度90mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2000mm(長)×1410mm(寬)×90mm(厚),且安裝圓形鑄鐵井蓋,以及安裝安全網掛鉤8個。改造後的井蓋板需與井邊齊平。

②   廣大教學區4GD19-150閥門井蓋板更換為圓鑄鐵井蓋:該閥門井規格為2300mm(長)×1700mm(寬),其共由5塊尺寸為1650mm(長)×450mm(寬)×90mm(厚)的混凝土蓋板拚合而成。將該閥門井上任意連續3塊水泥蓋板移除,再采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度80mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為1650mm(長)×1350mm(寬)×90mm(厚),且安裝圓形鑄鐵井蓋,以及安裝安全網掛鉤8個。改造後的井蓋板需與井邊齊平。

③   內環西路4ZY01-450閥門井蓋板更換為圓鑄鐵井蓋:現該閥門井餘兩塊規格為2230mm(長)×555mm(寬)×80mm(厚)的混凝土蓋板,將該兩塊蓋板全部移除,再采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度80mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2230mm(長)×1150mm(寬)×80mm(厚),且安裝圓形鑄鐵井蓋,以及安裝安全網掛鉤8個。改造後的井蓋板需與井邊齊平。

④    榴莲视频下载官网入口南地鐵站A出口4SZ06-800閥門井蓋板更換為圓鑄鐵井蓋:該閥門井規格為4100mm(長)×2250mm(寬)。其共由8塊尺寸為2200mm(長)×460mm(寬)×100mm(厚)的混凝土蓋板拚合而成。將該閥門井上任意連續3塊混凝土蓋板移除,再采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度100mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2200mm(長)×1500mm(寬)×100mm(厚),且安裝圓形鑄鐵井蓋,以及安裝安全網掛鉤8個。改造後的井蓋板需與井邊齊平。

3.3.  上述閥門井施工期間必須采用鐵馬圍蔽,並做好安全警示。

3.4.  移除的舊混凝土蓋板由乙方自行處理,施工完成後,必須將現場清理幹淨。

供冷係統閥門井井蓋設施改造工程量表

序號

項目名稱

項目特征描述

計量單位

工程量

備注

1

4#G3組團出站總閥4G301-900閥門井蓋板更換為圓鑄鐵井蓋

將該閥門井上任意連續3塊混凝土蓋板移除。

1

廢棄的井蓋板由乙方自行處理。

采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度90mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2000mm(長)×1410mm(寬)×90mm(厚),且安裝圓形鑄鐵井蓋。

m3

0.29

改造後的井蓋板需與井邊齊平。

2

廣大教學區4GD19-150閥門井蓋板更換為圓鑄鐵井蓋

將該閥門井上任意連續3塊水泥蓋板移除。

1

廢棄的井蓋板由乙方自行處理。

采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度80mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為1650mm(長)×1350mm(寬)×90mm(厚),且安裝圓形鑄鐵井蓋。

m3

0.23

改造後的井蓋板需與井邊齊平。

3

內環西路4ZY01-450閥門井蓋板更換為圓鑄鐵井蓋

將現餘的2塊混凝土蓋板全部移除。

1

廢棄的井蓋板由乙方自行處理。

采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度80mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2230mm(長)×1150mm(寬)×80mm(厚),且安裝圓形鑄鐵井蓋。

m3

0.23

改造後的井蓋板需與井邊齊平。

4

榴莲视频下载官网入口南地鐵站A出口4SZ06-800閥門井蓋板更換為圓鑄鐵井蓋

將該閥門井上任意連續3塊混凝土蓋板移除。

1

廢棄的井蓋板由乙方自行處理。

采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度90mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2200mm(長)×1500mm(寬)×100mm(厚),且安裝圓形鑄鐵井蓋。

m3

0.36

改造後的井蓋板需與井邊齊平。

5

采用鐵馬圍蔽

必須做好圍蔽工作,並做好安全警示。

4

6

安裝安全網掛鉤

每個圓形鑄鐵井蓋必須安裝8個安全網掛鉤。

32

7

清理現場

4

4.      供冷係統閥門井破損蓋板更換

1 華工北路G2組團閥門井

2  2#站原高質水管井

4.1.  上述圖示各閥門井地理位置:

①      圖12#站G2組團外管網閥門井,其位於華工生活區C14棟北麵華工北路綠化帶內。

②      圖22#站原高質水管井,其位2#站樓宇西麵新高質水管正下方。

4.2.  具體工程量描述如下:

①      2#站G2組團外管網閥門井破損蓋板更換:該閥門井板規格為2100mm(長)×1400mm(寬),共由5塊小混凝土蓋板拚合而成。將該閥門井上5塊破損混凝土蓋板全部移除,再采用澆築混凝土方式製作,井蓋板采用C25,厚度100mm,內置2層鋼筋Φ12@100,新築單塊井蓋板尺寸為1400mm(長)×410mm(寬)×100mm(厚),共製作5塊。且每1小塊混凝土井蓋板需用規格為40×40×3mm的鍍鋅角鐵全麵包邊。改造後的井蓋板需與井邊齊平。

②      2#站原高質水管井破損蓋板更換:該管井規格為2170mm(長)×1210mm(寬),其共由3塊尺寸不一的混凝土蓋板拚合而成。將該管井上3塊破損的混凝土蓋板全部移除,再采用澆築混凝土方式製作,井蓋板采用C25,厚度100mm,內置2層鋼筋Φ12@100,新築單塊井蓋板尺寸為1210mm(長)×420mm(寬)×100mm(厚),共製作5塊。且每1小塊混凝土井蓋板需用規格為40×40×3mm的鍍鋅角鐵全麵包邊。改造後的井蓋板需與井邊齊平。

4.3.  上述閥門井施工期間必須采用鐵馬圍蔽,並做好安全警示。

4.4.  移除的舊混凝土蓋板由乙方自行處理,施工完成後,必須將現場清理幹淨。

供冷係統閥門井破損蓋板更換工程量表

序號

項目名稱

項目特征描述

計量單位

工程量

備注

1

2#G2組團外管網閥門井破損蓋板更換

將該閥門井上5塊破損的混凝土蓋板全部移除。

1

由乙方自行處理移除的舊蓋板。

采用澆築混凝土方式製作,井蓋板采用C25,厚度100mm,內置2層鋼筋Φ12@100,新築單塊井蓋板尺寸為1400mm(長)×410mm(寬)×100mm(厚),共製作5塊。

m3

0.32

改造後的井蓋板需與井邊齊平。

2

2#站原高質水管井破損蓋板更換

將該管井上3塊破損的混凝土蓋板全部移除。

1

由乙方自行處理移除的舊蓋板。

采用澆築混凝土方式製作,井蓋板采用C25,厚度100mm,內置2層鋼筋Φ12@100,新築單塊井蓋板尺寸為1210mm(長)×420mm(寬)×100mm(厚),共製作5塊。

m3

0.28

改造後的井蓋板需與井邊齊平。

5

采用鐵馬圍蔽

必須做好圍蔽工作,並做好安全警示。

2

6

井蓋板角鐵包邊

每1小塊混凝土井蓋板製作時,需用規格為40×40×3mm的鍍鋅角鐵全麵包邊。

m

84

7

清理現場

2

(二)    施工要求

1.      施工單位必須提前聯係項目負責人到施工現場察看,清晰了解每個項目的施工要求及其工程量

2.      施工標準:

1)    《建築工程施工質量驗收統一標準》(GB50300-2001);《給排水管道工程驗收及驗收規範》(GB50268-2008);《承壓設備無損檢測 第三部分:超聲檢測》(NB/T 47013.32015);《承壓設備無損檢測 第四部分:磁粉檢測》(NB/T 47013.42015);國家和行業相關的其他質量標準

2)    乙方負責采購的雙法蘭管道伸縮接頭等,須提供廠家合格證、檢驗證明、發貨單、貨運單、訂貨合同等資料以進行貨物證偽,乙方采購人和項目負責人現場檢查包裝箱外觀、清單並查驗,以及檢查開箱後觀和隨機技術文件等,確認材料合格且隨機資料齊全後方可安裝、使用。

3)    所有焊縫探傷合格,並經探傷單位現場人員、乙方施工負責人、冷站現場人員、甲方項目負責人現場確認後,方可進行貫通試水壓,如有焊縫探傷不合格,需立即進行返工、整改至合格為止。焊縫經探傷、閥門安裝好並對施工管道進行試壓後,經乙方施工負責人、冷站現場人員、甲方項目負責人現場確認無漏方可驗收。如試水壓過程出現泄漏,乙方需處理至無漏點為止。

3.      工程驗收方式:材料驗收、過程驗收、竣工驗收

1)    施工前,乙方施工負責人必須熟悉本工程內每個細分項目的內容及要求。

2)    由於本工程涉及閥門井的施工,施工前必須對閥門井周邊采用鐵馬圍蔽,並做好相關安全警示。

3)    本項目所涉及的管道焊接,外委施工方需按我司《焊接質量管理製度》執行,進場施工的焊工必須先試焊合格。涉及到對接焊的管道必須做坡口,對接焊縫全部采用氬弧焊打底、電焊蓋麵。另外,本項目涉及的需增加焊接的短管由乙方提供。

4)    接受甲方外委第三方對所有焊口探傷檢測,所有角焊縫進行100%磁粉探傷、對接焊縫進行100%超聲波探傷。

5)    本項目涉及在閥門井內動火施工,必須嚴格按照甲方《有限空間作業現場安全管理製度》內相關規定執行,嚴格遵守“先通風、再檢測、後作業”的原則。施工前,乙方必須辦理《有限空間安全作業票》後方可進入閥門井內施工。

6)    因閥門井更換閥門的施工現場大部分在高校內,必須由我司征得校方同意後,方能進場施工。涉及到冷凍水管道切割、焊接的施工,必須由冷站人員確認將待施工冷凍水管段排水消壓後方可施工,具體施工日期由甲方項目負責人通知為準。

7)    部分項目施工地點位於市政機動車道或人行道內,由乙方與街道辦、交警等市政部門協商同意後方可施工,施工過程做好圍蔽及安全警示,盡量避免影響路人安全及交通安全。

8)    如閥門井周邊有雨水、汙水管道及電纜、通訊光纜溝的以及閥門井內有冷凍水管以外管道、電纜、通訊光纜穿過的,施工前必須做好相應保護措施,不得擅自破壞校方及市政設施。

9)    未經甲方允許,不得對任何閥門井內閥門進行開啟或關閉操作。

四、   工程量及材料說明

以下工程量僅作參考,本項目由投標人包工包料(注明甲供材料除外),投標人勘踏現場後,應根據下表及結合現場實際情況綜合考慮再進行報價。

主要工程量清單

序號

項目名稱

項目特征描述

計量單位

工程量

備注

1

2#冷站廣外生活區支路閥門井2GW16-350

1.1

移開閥門井蓋板

項

1

1.2

切斷管道、抽走管道內及井內存水

切斷供、回水管後抽水。預計耗時1天。

1

1.3

拆除原DN350閥門

拆除原閥門2個;原閥門及法蘭規格:DN350PN16。拆除原套筒伸縮節2個。

2

1.4

安裝新DN350閥門、新套筒伸縮節

切斷供、回水管道,安裝新DN350法蘭蝶閥2個、新套筒伸縮節2個、法蘭4片、複合波齒墊6片、螺栓若幹

2

1.5

安裝壓力表

在甲方指定位置安裝壓力表。

4

1.6

管道刷防鏽漆

1

1.7

恢複保溫

厚度與原來一致。

1

1.8

閥門井蓋板恢複

1

1.9

采用鐵馬圍蔽

必須做好安全圍蔽和安全警示。

m2

10

1.1

清理現場

1

2

2#冷站廣中醫教學區支路閥門井2ZY08-450

2.1

移開閥門井水泥蓋板

1

2.2

切斷管道、抽走管道內及井內存水

切斷供、回水管後抽水。預計耗時1天。

1

2.3

拆除原DN450閥門、原套筒伸縮節

拆除原閥門2個、原套筒伸縮節2個;原閥門及法蘭規格:DN450PN16

2

2.4

安裝新DN450閥門、新套筒伸縮節

切斷供、回水管道,安裝新DN450法蘭蝶閥2個、新套筒伸縮節2個、法蘭4片、複合波齒墊6片、螺栓若幹。

2

2.5

安裝壓力表

在甲方指定位置安裝壓力表。

4

2.6

管道刷防鏽漆

1

2.7

恢複保溫

厚度與原來一致。

1

2.8

閥門井蓋板恢複

1

2.9

采用鐵馬圍蔽

必須做好安全圍蔽和安全警示。

m2

10

2.1

清理現場

1

3

4#冷站廣美生活區供冷總閥閥門井4GM01-250

3.1

移除閥門井周邊綠化

m2

5.5

3.2

破壞性拆除原閥門井

1

3.3

切斷管道、抽走管道內及井內存水

切斷供、回水管後抽水。預計耗時1天。

1

3.4

拆除原DN250閥門、套筒伸縮節、平衡閥

拆除原閥門2個、原套筒伸縮節2個、原平衡閥1個;原閥門及法蘭規格:DN250PN16。並對平衡閥引出管進行封堵

2

3.5

安裝新DN250閥門、新套筒伸縮節

切斷供、回水管道,安裝新DN250法蘭蝶閥2個、新套筒伸縮節2個、法蘭4片、複合波齒墊6片、螺栓若幹。

2

3.6

安裝壓力表

在甲方指定位置安裝壓力表。

4

3.7

管道刷防鏽漆

1

3.8

恢複保溫

厚度與原來一致。

1

3.9

砌築新閥門井

2300mm(長)×2100mm(寬)×1200mm(深)重新現場砌築新閥門井。

1

3.1

新建閥門井蓋板

采用C25,內置雙層鋼筋Φ12@100的方式,按尺寸2300mm(長)×2100mm(寬)×150mm(厚)重新現場支模澆築新閥門井蓋板,並安裝原圓鑄鐵井蓋及8個安全網掛鉤。

1

3.11

采用鐵馬圍蔽

必須做好安全圍蔽和安全警示。

m2

9

3.12

綠化恢複

m2

5.5

3.13

清理現場

項

1

4

2#冷站廣外教學區實驗樓A棟埋地DN150

4.1

移除施工點周邊綠化

m2

2

4.2

移除施工點周邊地磚

m2

2

4.3

基坑開挖

需開挖約2m(長)×2m(寬)×1.5m(深)的基坑。

m3

6

4.4

隱患管段割除、抽走基坑內積水

切斷供、回水管後抽水。預計耗時1天。

1

4.5

焊接新管

焊接兩段50cm長的DN150短直管及1DN150彎頭,與舊管完成接駁。

1

4.6

管道刷防鏽漆

對更換後的管段及彎頭刷防鏽漆。

1

4.7

管道保溫恢複

對更換後的管段包裹熱熔套,並在熱熔套上開孔灌注聚氨酯發泡劑,完成管道保溫恢複。

1

4.8

基坑回填

m3

6

4.9

綠化恢複

將校方綠化原樣恢複。

m2

2

4.1

地磚恢複

將校方地磚原樣恢複

m2

2

4.11

采用鐵馬圍蔽

必須做好安全圍蔽和安全警示。

m2

6

4.12

清理現場

1

5

供冷係統閥門井井蓋設施改造

5.1

4#G3組團出站總閥4G301-900閥門井蓋板更換為圓鑄鐵井蓋

將該閥門井上任意連續3塊混凝土蓋板移除。

1

采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度90mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2000mm(長)×1410mm(寬)×90mm(厚),且安裝圓形鑄鐵井蓋

m3

0.29

5.2

廣大教學區4GD19-150閥門井蓋板更換為圓鑄鐵井蓋

將該閥門井上任意連續3塊水泥蓋板移除。

1

采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度80mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為1650mm(長)×1350mm(寬)×90mm(厚),且安裝圓形鑄鐵井蓋

m3

0.23

5.3

內環西路4ZY01-450閥門井蓋板更換為圓鑄鐵井蓋

將現餘的2塊混凝土蓋板全部移除。

1

采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度80mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2230mm(長)×1150mm(寬)×80mm(厚),且安裝圓形鑄鐵井蓋。

m3

0.23

5.4

榴莲视频下载官网入口南地鐵站A出口4SZ06-800閥門井蓋板更換為圓鑄鐵井蓋

將該閥門井上任意連續3塊混凝土蓋板移除。

1

采用現場支模澆築混凝土方式製作,井蓋板采用C25,厚度90mm,內置2層鋼筋Φ12@100,新築井蓋板尺寸為2200mm(長)×1500mm(寬)×100mm(厚),且安裝圓形鑄鐵井蓋。

m3

0.36

5.5

采用鐵馬圍蔽

必須做好圍蔽工作,並做好安全警示。

4

5.6

安裝安全網掛鉤

每個圓形鑄鐵井蓋必須安裝8個安全網掛鉤。

32

5.7

清理現場

項

4

6

供冷係統閥門井破損蓋板更換

6.1

2#G2組團外管網閥門井破損蓋板更換

將該閥門井上5塊破損的混凝土蓋板全部移除。

1

6.2

2#G2組團外管網閥門井破損蓋板更換

采用澆築混凝土方式製作,井蓋板采用C25,厚度100mm,內置2層鋼筋Φ12@100,新築單塊井蓋板尺寸為1400mm(長)×410mm(寬)×100mm(厚),共製作5塊。

m3

0.32

6.3

2#站原高質水管井破損蓋板更換

將該管井上3塊破損的混凝土蓋板全部移除。

1

6.4

2#站原高質水管井破損蓋板更換

采用澆築混凝土方式製作,井蓋板采用C25,厚度100mm,內置2層鋼筋Φ12@100,新築單塊井蓋板尺寸為1210mm(長)×420mm(寬)×100mm(厚),共製作5塊。

m3

0.28

6.5

采用鐵馬圍蔽

必須做好圍蔽工作,並做好安全警示。

2

6.6

井蓋板角鐵包邊

1小塊混凝土井蓋板製作時,需用規格為40×40×3mm的鍍鋅角鐵全麵包邊。

m

84

6.7

清理現場

2

主要材料清單(參考)

該項目所用的配套壓力表、保溫、閥門等主材由甲方負責提供。其它材料(如雙法蘭管道伸縮接頭、配對法蘭、墊片、螺栓、直短管段等)、機具由乙方提供。具體材料規格如下表所示。表中未提及的輔材由乙方施工單位提供。

名稱

規格

單位

數量

備注

法蘭式手動渦輪蝶閥

規格:DN450PN16;法蘭式、軟密封。

材質:閥體球墨鑄鐵,底端蓋、閥軸、閥板、圓錐銷不鏽鋼,閥座橡膠為EPDM(三元乙丙橡膠)。

2

由甲方提供。2#冷站廣中醫教學區支路閥門井2ZY08-450更換蝶閥2個。

法蘭式手動渦輪蝶閥

規格:DN350PN16;法蘭式、軟密封。

材質:閥體球墨鑄鐵,底端蓋、閥軸、閥板、圓錐銷不鏽鋼,閥座橡膠為EPDM(三元乙丙橡膠)。

個

2

由甲方提供。2#站廣外生活區支路閥2GW16-350更換蝶閥2個。

法蘭式手動渦輪蝶閥

規格:DN250PN16;法蘭式、軟密封。

材質:閥體球墨鑄鐵,底端蓋、閥軸、閥板、圓錐銷不鏽鋼,閥座橡膠為EPDM(三元乙丙橡膠)。

2

由甲方提供。4#站廣美生活區供冷總閥4GM01-250更換蝶閥2個。

雙法蘭管道伸縮接頭

品牌:上海冠龍閥門機械有限公司、閥安格水處理係統(太倉)有限公司、愛維柯閥門(上海)有限公司、博納斯威閥門股份有限公司。

規格:法蘭式、套管式、DN450PN16,溫度變化範圍為35℃下降至0℃。

2

由乙方提供。

雙法蘭管道伸縮接頭

品牌:上海冠龍閥門機械有限公司、閥安格水處理係統(太倉)有限公司、愛維柯閥門(上海)有限公司、博納斯威閥門股份有限公司。

規格:法蘭式、套管式、DN350PN16,溫度變化範圍為35℃下降至0℃。

個

2

由乙方提供。

雙法蘭管道伸縮接頭

品牌:上海冠龍閥門機械有限公司、閥安格水處理係統(太倉)有限公司、愛維柯閥門(上海)有限公司、博納斯威閥門股份有限公司。

規格:法蘭式、套管式、DN250PN16,溫度變化範圍為35℃下降至0℃。

2

由乙方提供。

配對法蘭

規格:DN450PN16

材質:碳鋼。

4

原則上原法蘭利舊,但若鏽蝕嚴重需更換,則由乙方提供。

配對法蘭

規格:DN350PN16

材質:碳鋼。

4

原則上原法蘭利舊,但若鏽蝕嚴重需更換,則由乙方提供。

配對法蘭

規格:DN250PN16

材質:碳鋼。

4

原則上原法蘭利舊,但若鏽蝕嚴重需更換,則由乙方提供。

螺栓

本次新增及更換的閥門配對螺栓

項

1

由乙方提供。

複合波齒墊

本次新增及更換的閥門、雙法蘭管道伸縮接頭的配對複合波齒墊。

18

由乙方提供。

管段

本次新增及更換閥門期間需增補焊接的直管段。

1

由乙方提供。

彎頭

規格:DN150PN16

材質:碳鋼。

1

由乙方提供。

鍍鋅角鐵

規格:鍍鋅、碳鋼、40×40×3mm。每條6米長,合計約需84米鍍鋅角鐵。

14

對混凝土小蓋板進行包邊處理。由乙方提供。

圓形鑄鐵井蓋

4

防鏽漆

對焊接後管道刷防鏽漆。

1

由乙方提供。

壓力表

配套底座、閥門、減震彎管等。

套

12

由甲方提供。

保溫

根據現場施工管道情況包保溫,與原保溫厚度一致。

1

由甲方提供。

備注:

1)  工程量清單報價時建議按上述表格人工、材料分開單列報價。

五、   項目工期、驗收標準及質保期限

(一)  施工工期

本項目總工期為50天(含節假日,連續計算),要求在20203月底前完工,具體開工日期以甲方通知為準。

(二)  工程驗收標準及方式

工程驗收標準:《《建築工程施工質量驗收統一標準》(GB50300-2001);《給排水管道工程驗收及驗收規範》(GB50268-2008);《承壓設備無損檢測 第三部分:超聲檢測》(NB/T 47013.32015);《承壓設備無損檢測 第四部分:磁粉檢測》(NB/T 47013.42015);國家和行業相關的其他質量標準

1.      質量要求:

1)   乙方負責采購的雙法蘭管道伸縮接頭等,須提供廠家合格證、檢驗證明、發貨單、貨運單、訂貨合同等資料以進行貨物證偽,乙方采購人和項目負責人現場檢查包裝箱外觀、清單並查驗,以及檢查開箱後觀和隨機技術文件等,確認材料合格且隨機資料齊全後方可安裝、使用。

所有焊縫探傷合格,並經探傷單位現場人員、乙方施工負責人、冷站現場人員、甲方項目負責人現場確認後,方可進行貫通試水壓,如有焊縫探傷不合格,需立即進行返工、整改至合格為止。焊縫經探傷、閥門安裝好並對施工管道進行試壓後,經乙方施工負責人、冷站現場人員、甲方項目負責人現場確認無漏方可驗收。如試水壓過程出現泄漏,乙方需處理至無漏點為止。

2.      工程驗收的方式:

1)施工單位在完工後,須提前3天提交工程驗收進度計劃給采購人,以便采購人組織相關人員對項目進行驗收。

2)經采購人組織相關人員進行驗收合格後,簽發驗收合格證明文件。(3)施工單位必須將產品所有資料(如有,包括但不限於設備檢驗合格證書、3C認證證書等)提交采購人,同時將與項目有關的竣工資料一式兩份一起提交給采購人。

4)來料驗收、過程驗收及竣工驗收。

3.      質保期及質保期內需履行的特殊義務:2年,從竣工驗收開始計算。

六、        工程費用及支付方式

(一)  本工程采用綜合單價包幹,包工、包料、包工期、包質量、包安全、包安全文明施工、包驗收、包調試、包結算、包資料整理、包綜合治理、包風險、包利潤和管理費等完成本項目的全部費用。

(二)  本項目的投標總價應包含投標人按施工現場現狀及施工範圍根據采購人要求完成項目約定全部工作所需的稅費及相關措施費及合同實施過程中應預見和不可預見的費用等等。工程量清單和競選範圍內的報價如有漏計或漏項的,視為投標人單方麵作出的讓利,費用不另行增加。

(三)  付款方式

1.      在本合同履行期內,若國家稅費調整,合同含稅金額按國家規定稅率作出相應調整,供方每次申請付款應按照合同內容開具相應稅率的合法有效的增值稅專用發票。

2.      合同簽訂並進場工作後,甲方收到乙方請款資料後7個工作日內支付合同暫定總價的30%預付款;工程全部完工驗收合格和完成結算手續後,甲方收到乙方請款資料後15個工作日內支付至合同結算總價的95%(含預付款),質保期期滿且乙方按要求妥善履行了質保期義務後,甲方收到乙方請款資料15個工作日內付清餘款(不計利息)。每次付款前,乙方應開具符合國家稅務規定的等額合格的增值稅專用發票給甲方。乙方晚於付款期限提供的,甲方付款期限相應順延。

七、        投標文件

根據采購人要求的投標文件格式,進行密封報價(蓋章)。投標文件應包含以下內容:

(一)  商務部分(提供複印件,並加蓋公章)

1.      有效的企業工商營業執照、企業法人組織機構代碼證書、稅務登記證書(或三證合一);

2.      供應商調查表(格式見附件2

3.      法定代表人證明書、法定代表人授權委托書原件(格式見附件3和附件4);

4.      有效的資質證書和安全生產許可證;

5.      本工程擬派項目負責人簡曆表(包括姓名、部門和職務、所學專業和畢業院校名稱及畢業時間、主要資曆、經驗及承擔過的類似項目,獲得認證資質證書及複印件);

6.      近3年內(201711日至今) 完成過質量合格的類似項目業績(需提供合同和驗收報告等相關證明材料複印件);

7.      投標人認為有必要的其他材料複印件。

(二)  技術部分(格式自定,加蓋公章)

施工方案:施工單位應充分了解現場條件,並針對本項目製定切實可行的施工方案,包括但不限於:

1.      總體實施方案;

2.      實施進度計劃和工期承諾書;

3.      確保實施進度的技術和組織措施;

4.      確保安全文明施工的技術和組織措施;

5.      投入的機械設備;

6.      投標人認為其它需要說明的文字。

(三)  價格文件(加蓋公章)

1.      報價一覽表(格式見附件1

2.      報價明細表:采用工程量清單計價,按本競選文件所附工程量清單和乙供主要材料清單報價,並以此作為結算依據,包括但不限於工程量清單和乙供主要材料清單各項目單價及綜合總報價,並注明未含稅總價、稅率和含稅總價。

八、        評標方法

本項目采用經評審的最低評標價法確定中標候選人。同時通過投標人資格審查(見附件5)和投標文件有效性審查(見附件6)後,各投標人按有效投標報價由低至高的順序依次排列,排名第一為第一中標候選人。投標人實行信用評價管理,具體見附件7和附件8。

九、   勘踏現場

投標人有必要勘踏現場,充分了解清楚施工現場的環境和要求,以便投標人獲取那些須投標人自己負責的有關編製投標文件和簽署合同所涉及現場所有的資料。一旦中標,這種考察即被認為其結果已在中標文件中得到充分反映。考察現場的費用由投標人自己承擔,如因對現場不了解導致報價的失誤,由投標人承擔。勘踏現場時間:202011191000分,集中地點:廣州市番禺區榴莲视频下载官网入口明誌街1號信息樞紐樓一樓西門。勘踏現場聯係人生產部岑工,聯係電話:020-39302033。投標人未在規定時間勘踏現場的,采購人不再另行組織,由投標人自行前往勘踏。

十、   遞交投標文件

(一)  投標文件遞交截止時間:20201130日北京時間1500分前。以密封的形式提供投標文件到:廣州市番禺區榴莲视频下载官网入口明誌街1號信息樞紐樓前台。投標文件信封或外包裝上應當注明采購項目名稱、投標人名稱和“在(競選文件中規定的開標日期)之前不得啟封”的字樣,封口處應加蓋投標人印章。采購人接受現場遞交或郵寄兩種方式。采用郵寄方式的,應在郵寄外包裝袋上注明“2020年外管網隔離改造工程”字樣。投標人遞交投標文件後,請聯係采購人確認。

(二)  投標文件逾期遞交、未送達指定地點的、或未按要求密封的,采購人有權不予受理。

十一、    公開發布

本競選文件在廣東省招標投標監管網(網址:http://zbtb.gd.gov.cn/login)、廣州榴莲视频下载官网入口投資經營管理有限公司網站(網址:https://www.zjjstz.com/)同時發布。本競選文件在各媒體發布的文本如有不同之處,以在廣州榴莲视频下载官网入口投資經營管理有限公司網站發布的文本為準。

十二、    采購人地址和聯係方式

采購單位:廣州榴莲视频下载官网入口投資經營管理有限公司

聯係地址:廣州市番禺區榴莲视频下载官网入口明誌街1號信息樞紐樓9

聯係人:廖先生

聯係電話:020-39302079

附件1:報價一覽表

附件2:供應商調查表

附件3:法定代表人身份證明書

附件4:法定代表人授權委托證明書

附件5:投標人資格審查表

附件6:投標文件有效性審查表

附件7:公開競選供應商信用評價

附件8:供應商信用指標及評價標準

采購人:廣州榴莲视频下载官网入口投資經營管理有限公司

                               2020年11月16日
